分段式测瞬时流量助丘北水司净化厂恢复供水
时间 2017/04/10
由于丘北县自来水公司PE355源水变频,供水主管出现异常,最终导致净化厂进水不足。自来水公司相关人员经过多次排查仍未查明原因,特邀请我公司技术人员为其查明。
2017年3月27日下午我公司技术人员到达丘北县自来水公司管道异常地段现场。对水公司技术人员认为存在问题的管道进行排查,最终该段管道无异常。
3月28日,经过双方交流,决定对变频供水出口至净化厂段水管进行分段式流量测试。
图一:分段式测量瞬时流量
第一段:流量计变频供水出口瞬时流量:390m³/h,流速0.9386m/s;
第二段:该测试段最高处水管瞬时流量:305m³/h,流速1.17m/s;
第三段:医院口出水口处管道瞬时流量:267m³/h,流速1.01m/s;
第四段:唐修会处管道瞬时流量:297m³/h,流速:1.14m/s;
第五段:周正大厦管道瞬时流量:50.58m³/h,流速:0.19m/s.

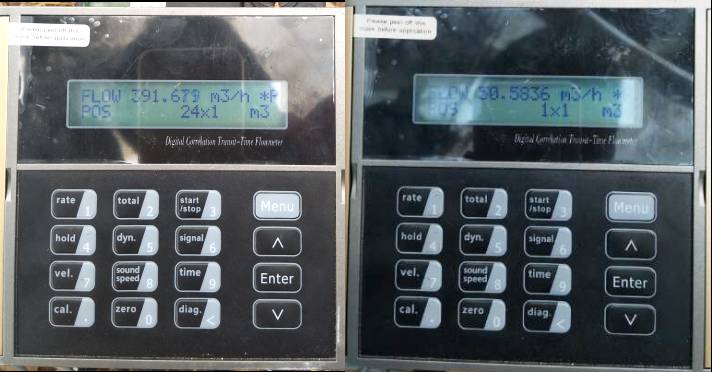

图二:流量计测量第一段、第五段瞬时流量对比
经过五段管道的瞬时流量对比可以得出:造成供水不足是由于第四段与第五段之间存在异常。经过双方交流决定对第四段和第五段之间的管道进行详细排查。最终将异常点定位于迎宾路天丹药店门口旁,经过流量计测试漏量为240m³/h。

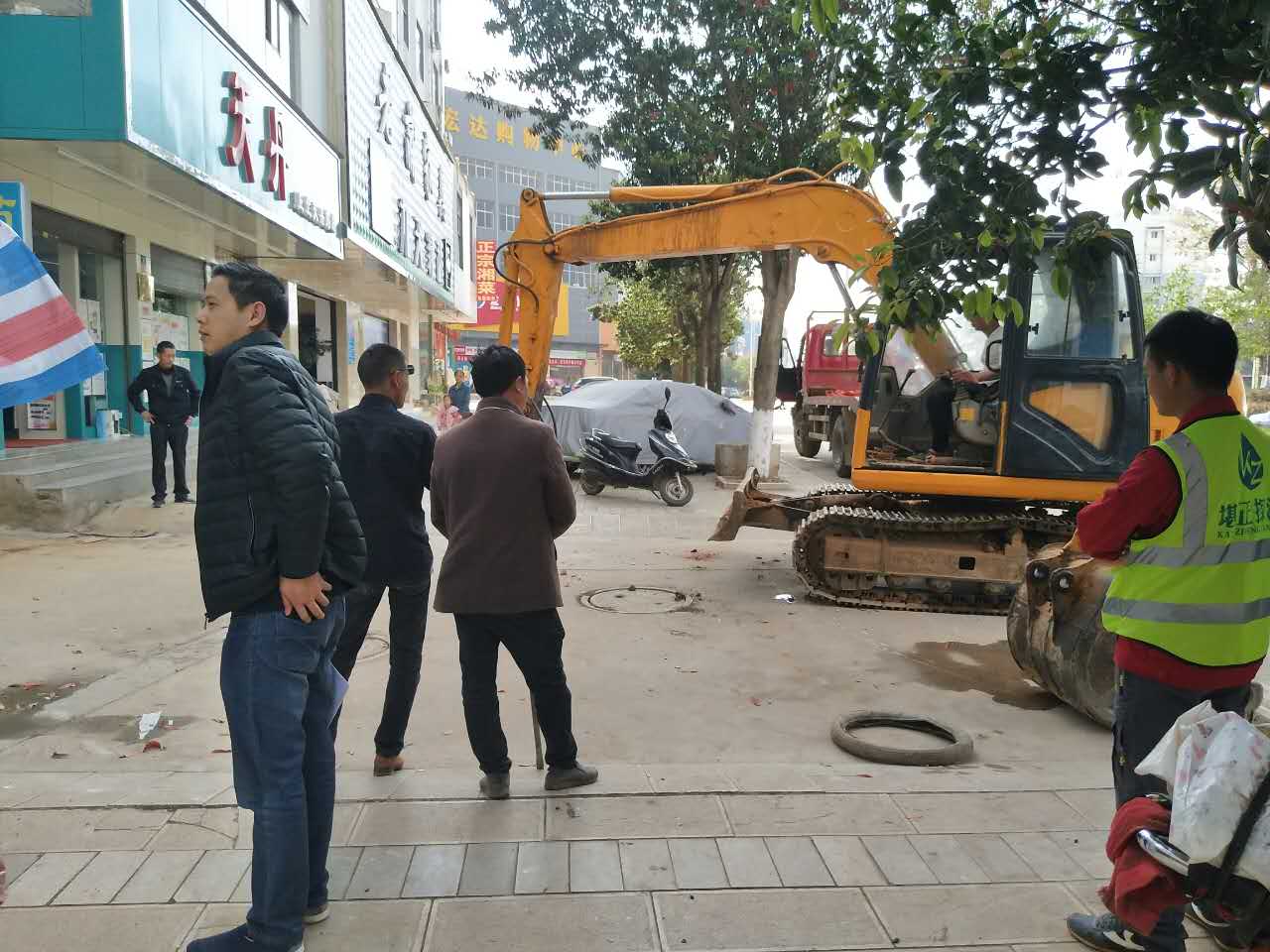

图三:对存在可疑漏水点进行开挖
自来水公司决定关水、开挖并修复。开挖后发现导致净水厂供水不足是由于PE355源水管与排污水泥管交叉埋设,受外力挤压导致源水管破裂长达42cm,且形成空洞。而破裂口紧靠污水井,源水管产生的漏水直接排至污水井,所以路面未出现溢水情况。
图四:开挖结果为PE355源水管与排污水泥管交叉埋设

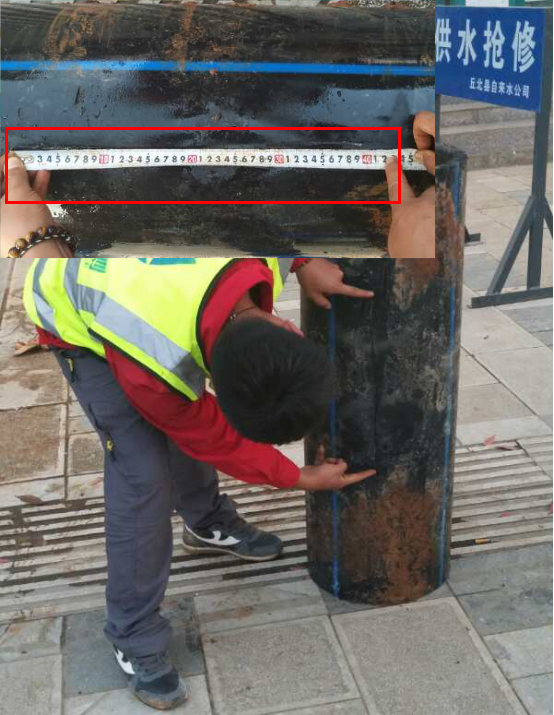

图五:受外力挤压的源水管PE355管破裂长达42cm
图六:开挖修复结束对瞬时流量的检测值为305m³/h,流速1.2m/s
经过两小时的开挖修复。于28日下午8:30修复完源水管,修复完再对第四段及第五段检测瞬时流量,此时瞬时流量为:305m³/h,流速1.2m/s。瞬时流量上升,净化厂进净化厂进水恢复正常。
